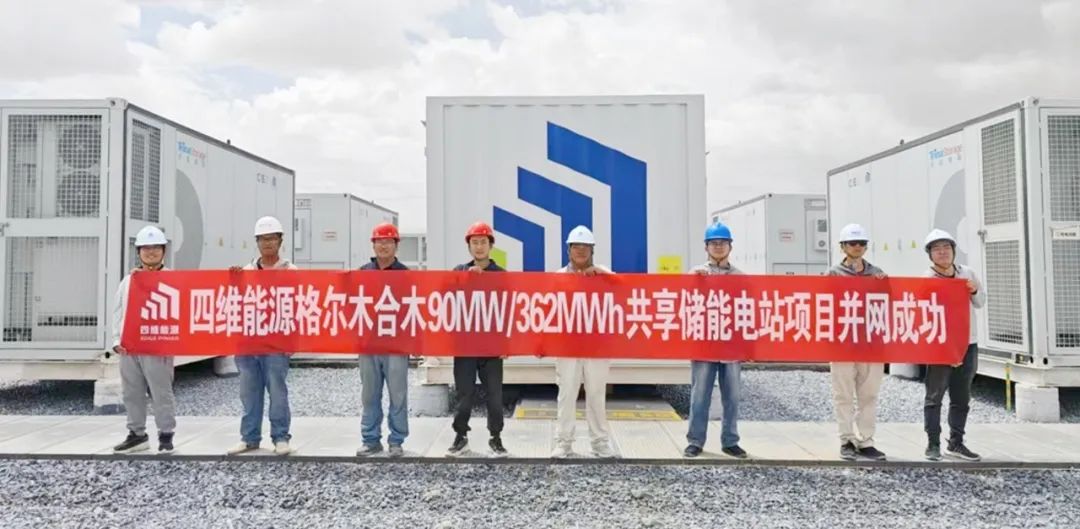

四维能源青海格尔木项目并网成功,引领高原储能新标杆
高效工期,创造四维速度
项目组用时不到一个半月完成了所有设备的安装和调试。7月30日实现倒送电,8月2日成功并网。整个项目从设备到场到并网,仅用短短两个半月的时间,再次展示了四维能源在生产制造与项目管理等方面的强大能力。

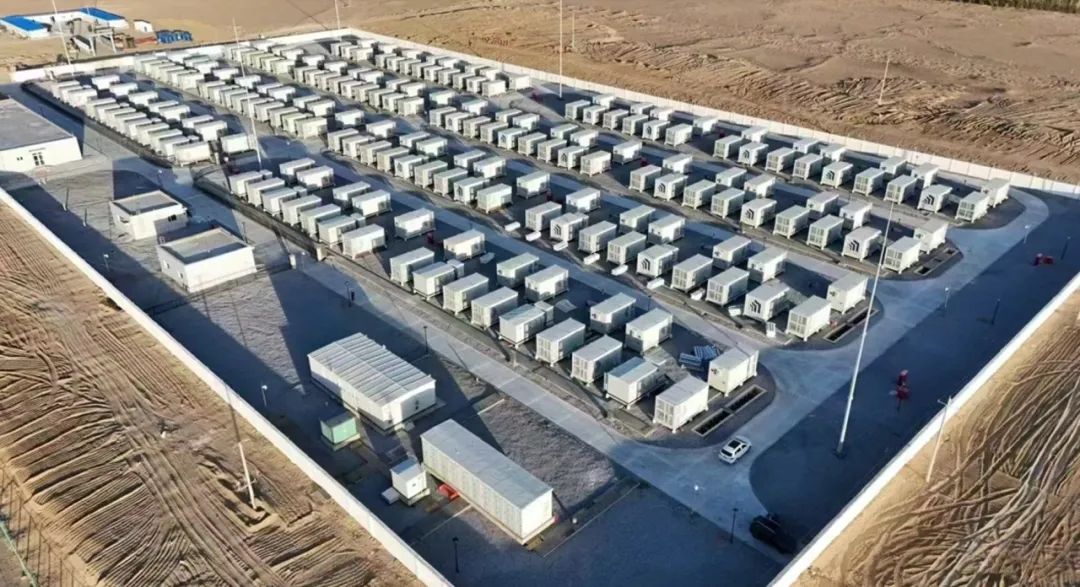

公司最大规模高原项目
项目位于海拔3000多米的青海戈壁滩,环境条件严峻,常年遭遇沙尘暴。四维能源克服了重重困难,以长寿命、高安全、高可靠性的产品特性,为青海地区特殊环境下的储能项目提供完备的解决方案,通过严格的产品测试与验证环节,为项目平稳运行提供可靠保障,确保四维能源这一目前最大容量的项目成功并网。
首次自主实施EMS系统,快速调试并网
该项目首次自主实施了能源管理系统(EMS),从放线、各厂家通讯点表变更、纵向加密加装、防火墙加装调试到并网,仅用了25天的时间。EMS系统不仅兼容了不同厂家PCS及箱变数据,总接入容量达到135MW/540MWh,同时也是四维能源建设的所有场站中数据量最多的场站,测点量达130万,是四维能源在技术研发和系统集成方面达到行业领先水平的集中体现。
